贵阳小河区 · 5.6㎡卫生间漏水整体翻新维修
案例摘要
- 服务地点
- 贵阳小河区
- 卫生间面积
- 5.6 平方米
- 漏水问题
- 卫生间漏水至楼下,防水层老化并与基层脱离,此前局部修补两次仍反复渗漏
- 漏水原因
- 原防水层大面积失效、与基层脱离,管根及阴角节点松动,局部修补无法根治
- 维修方案
- 整体翻新重做,按8步标准工艺施工:开挖至基层、基层加固、垫层、底层防水、闭水实验、回填找平、面层防水、贴砖美缝
- 维修价格
- 一口价 7550 元(包工包料)
- 质保期限
- 维修位置质保 5 年

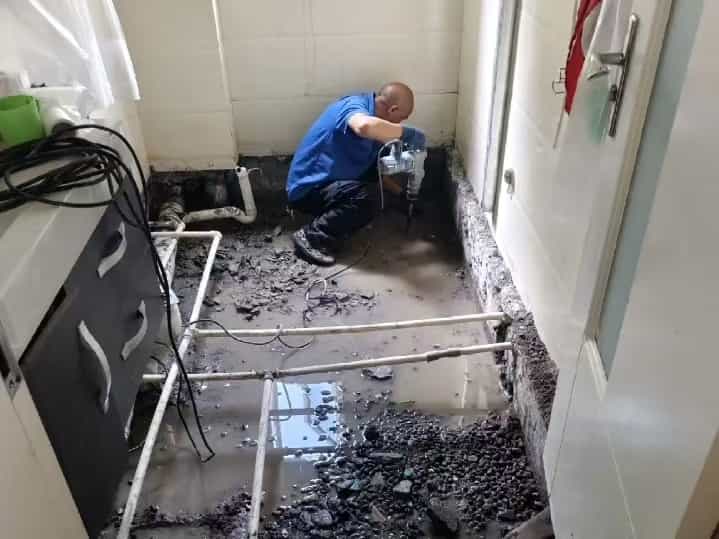

修前:开挖至基层
修后:贴砖美缝恢复
项目概况
贵阳小河区某住宅,卫生间面积 5.6 平方米,漏水至楼下,天花板出现渗水发霉痕迹。业主此前已找师傅做过两次局部修补:一次打针灌浆,一次表面涂刷防水涂料,每次都是修完没多久又漏。
猫当家师傅上门勘察后发现,原防水层已大面积老化,且与基层明显脱离,管根与阴角节点松动。这种情况下,局部修补只能暂时堵住表面渗水,新防水层附着在老化层上,很快会再次开裂脱落。与业主沟通后确定方案:整体砸砖翻新,按8步标准工艺重做防水,一次性根治。
施工方案(8步标准工艺)
先诊断后施工:确认原防水层失效、局部修补无法根治后,按卫生间整体翻新标准流程施工,不做无依据的局部修补,不省任何一道工序。
- 开挖至基层:清除旧瓷砖和砂浆层,地面剔凿至原始结构楼板,墙面剔凿至基层高度不少于300mm,低振动工具精准开凿
- 基层加固:用聚合物水泥防水砂浆修补蜂窝、孔洞、起砂、空鼓,管根与阴角抹压成圆弧,半径不小于20mm

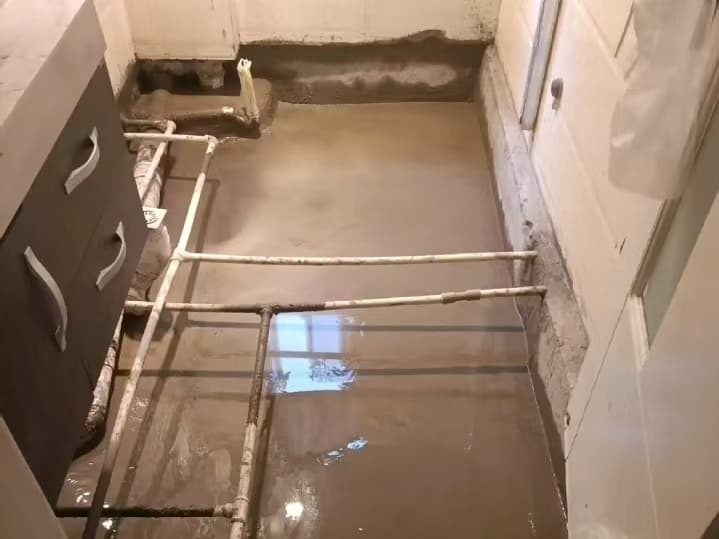

- 垫层施工:C15混凝土垫层,厚度约60mm,同时向地漏方向找坡,保证排水顺畅不积水

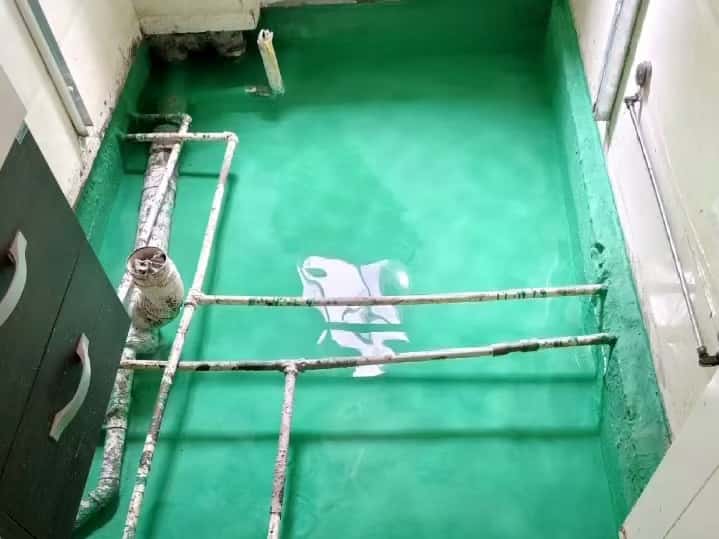

- 底层防水:堵漏宝处理管根与阴角,整体涂刷2-3遍柔韧型防水涂料,节点先做附加增强层
- 闭水实验:蓄水深度不低于20mm,闭水48-72小时,观察楼下有无渗漏,合格并形成记录后进入下一道工序
- 回填找平:环保材料回填并找平,设置独立二次排水

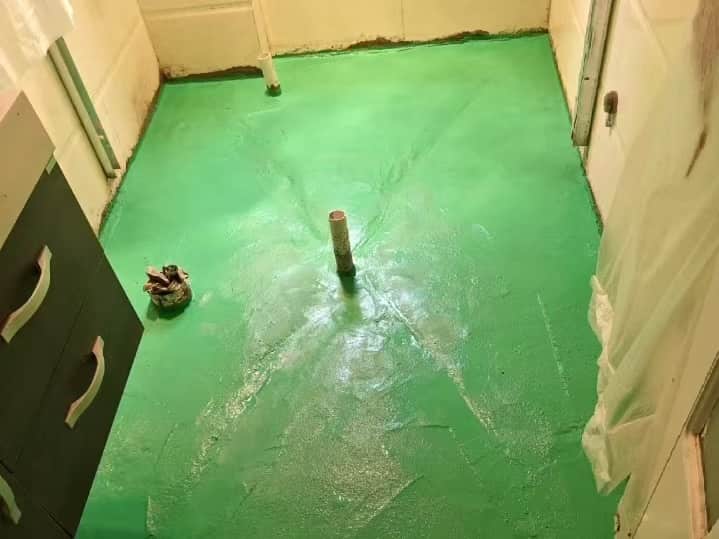

- 面层防水:墙角管根加固,第二面防水施工
- 贴砖美缝:地砖干铺,地漏处回字形切割、坡度1%-3%,瓷砖铺贴24小时后清缝,环氧彩砂美缝,垃圾清运
维修位置质保 5 年,让客户修得放心。
透明账单
猫当家坚持“先报价后维修,一口价零增项”。本案例 5.6㎡ 卫生间整体翻新的完整报价明细:
| 项目 | 费用 |
|---|---|
| 开挖至基层(拆除瓷砖与砂浆层) | 1200 元 |
| 基层加固,修补及改管 | 800 元 |
| 垫层施工(C15混凝土、找坡) | 600 元 |
| 底层防水(含节点增强处理) | 1100 元 |
| 闭水实验(48-72小时) | 200 元 |
| 回填找平 | 1000 元 |
| 面层防水 | 600 元 |
| 贴砖美缝(含瓷砖与环氧彩砂) | 1400 元 |
| 垃圾清运 | 650 元 |
| 合计(一口价) | 7550 元 |
常见问题
卫生间漏水什么情况下需要全面开挖?
当原防水层大面积老化、与基层明显脱离,或管根、阴角节点多处松动导致反复渗漏时,局部灌浆、表面涂刷只能暂时堵漏,新防水层附着在老化层上很快会再次开裂脱落,必须全面开挖至基层整体重做。如果只是单一管件破损、局部防水层完好,可优先考虑精准测漏后局部开挖维修。
5.6㎡卫生间整体翻新需要多长时间?
通常需要15天以上。其中底层防水后一次闭水、面层防水后一次闭水,每次建议48-72小时,闭水时间不能压缩,这是保证不渗漏的关键。
维修后质保多久?
本案例维修位置质保5年,质保期内如因维修质量问题出现渗漏,免费返修。
为什么要做闭水实验?
底层防水后做,验证沉箱基层防水,蓄水深度不低于20mm,闭水48-72小时,观察楼下有无渗漏。不合格不能进入下一道工序。
报价7550元包含哪些项目?
包含开挖至基层、基层加固,修补及改管、垫层施工、底层防水、闭水实验、回填找平、面层防水、贴砖美缝、垃圾清运,包工包料,无额外增项。
